Zaawansowanie realizacji projektu CCGT Ostrołęka wynosi ponad 40 proc.

2023-08-11 16:04
publikacja
2023-08-11 16:04

Zaawansowanie realizacji projektu elektrowni gazowo-parowej (CCGT) w Ostrołęce wynosi ponad 40 proc. - poinformowało biuro prasowe Energi, wchodzącej w skład grupy Orlen. Zostało to wyliczone na podstawie trzech kluczowych obszarów: prac projektowych, zakupów i dostaw oraz prac budowlanych.

Zaawansowanie realizacji projektu CCGT Ostrołęka wynosi ponad 40 proc.
Zaawansowanie realizacji projektu CCGT Ostrołęka wynosi ponad 40 proc.
/ Energa

W elektrowni w Ostrołęce zakończono większość prac ziemnych oraz część robót fundamentowych. Trwają prace związane z wykonaniem fundamentów głównych obiektów, montaż konstrukcji kotła HRSG oraz te związane z produkcją elementów części technologicznej.

Poszczególne sprzęty i urządzenia wyprodukowane zostaną nie tylko w Polsce, ale także w innych krajach europejskich i azjatyckich.

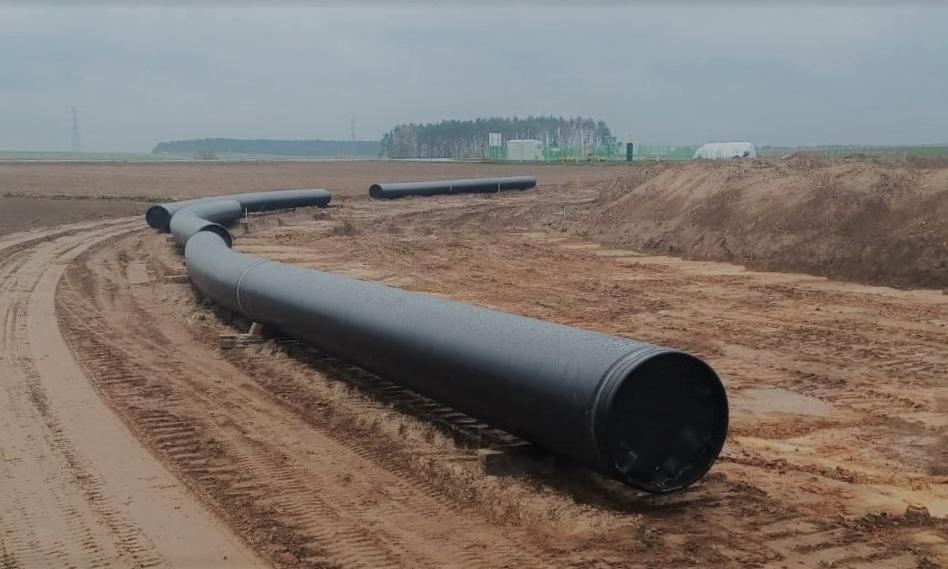

Równolegle prowadzone są też działania związane z budową przyłącza gazowego do elektrowni. Zakończono przygotowanie terenu do ułożenia rur, trwa etap budowlano-montażowy. Do połowy lipca ułożono, zespawano i zasypano ok. 1/3 łącznej długości gazociągu, który docelowo ma mieć prawie 28 km.

Do powstającej elektrowni gazowo-parowej w Ostrołęce zostały też właśnie dostarczone pierwsze elementy kluczowych urządzeń do produkcji energii elektrycznej. Dwie części turbiny parowej – wysokoprężna i średnioprężna, które zostały wyprodukowane w elbląskiej fabryce General Electric, zostały dostarczone transportem kołowym na plac budowy 8 sierpnia.

Blok energetyczny w Ostrołęce to jedno z kluczowych przedsięwzięć Grupy Orlen w zakresie niskoemisyjnych źródeł bilansujących Krajowy System Elektroenergetyczny (KSE). Blok CCGT uzupełni braki energii elektrycznej w obliczu prognozowanego wzrostu zapotrzebowania na energię elektryczną i stopniowego odłączania od KSE wysłużonych bloków węglowych o niższej dyspozycyjności.

Turbina gazowa, która będzie działać w elektrowni, jest w stanie przejść od stanu wygaszenia do pełnej wydajności w czasie poniżej pół godziny. Z kolei już w trakcie pracy obciążenie turbiny może być zmniejszane bądź zwiększane w tempie 88 MW na minutę. Tak duża elastyczność pozwoli na zmniejszanie ryzyka deficytu mocy poprzez sprawne bilansowanie produkcji energii elektrycznej z rozwijających się dynamicznie źródeł odnawialnych, zależnych m.in. od warunków pogodowych.

Inwestycja w blok gazowo-parowy w Ostrołęce będzie wspierać zarówno cele dekarbonizacyjne Polski, jak też Grupy Orlen. Koncern w swoim segmencie energetycznym dąży do redukcji emisji dwutlenku węgla o 40 proc. na MWh (megawatogodzinie) do 2030 roku oraz do osiągnięcia pełnej neutralności emisyjnej do 2050 roku.

pr/ gor/

Źródło:PAP Biznes
Tematy
Najlepsze konta premium – wrzesień 2025 r.
Najlepsze konta premium – wrzesień 2025 r.
Advertisement

Komentarze (0)

dodaj komentarz

Powiązane: pknorlen

Polecane

Najnowsze

Popularne

Ważne linki
