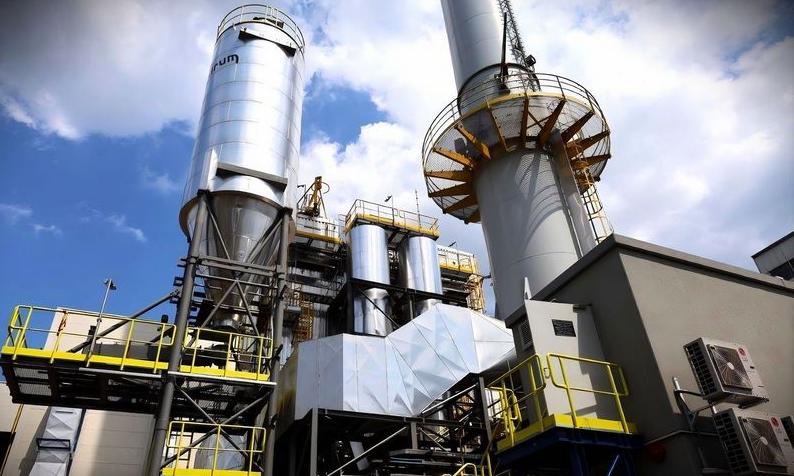

Próba układu ciepłowniczego Elektrociepłowni Radlin zakończyła się sukcesem – poinformowała JSW Koks w czwartek. Spółka wskazała, że oznacza to gotowość do jego stabilnej i bezpiecznej eksploatacji.


Próba objęła układ ciepłowniczy oraz sieci zewnętrznych EC Radlin. Najpierw instalację przepłukano i przygotowano do pracy. Następnie – z powodzeniem – wprowadzono do niej ciepło.
„Zrealizowane testy stanowią istotny etap integracji systemu ciepłowniczego i potwierdzają jego gotowość do stabilnej oraz bezpiecznej eksploatacji. Przeprowadzone prace umożliwiły weryfikację kluczowych parametrów technicznych oraz sprawności całej infrastruktury” – poinformował w komunikacie rzecznik prasowy JSW Koks Bartosz Chmielewski.
Cytowany w komunikacie p.o. prezesa JSW Koks Jacek Albrecht podkreślił, że inwestycje takie jak EC Radlin „wspierają zarówno stabilność produkcji, jak i lokalne systemy energetyczne”.
W Koksowni Radlin wybudowano blok kogeneracyjny na gaz koksowniczy o mocy 37 MW energii cieplnej i 32 MW energii elektrycznej. Ma on być wykorzystywany na potrzeby JSW Koks oraz zapewnić dostawy ciepła do mieszkańców Radlina.
Zgodnie z dotychczasowymi deklaracjami produkcja energii w EC Radlin ma zostać uruchomiona w 2026 r.

Pierwotną umowę na budowę bloku na terenie Koksowni Radlin JSW Koks podpisała w czerwcu 2019 r. z Rafako. Miał on być gotowy w ciągu 29 miesięcy. Umowa była w kolejnych latach wielokrotnie aneksowana. Wiązało się to ze wzrostem kosztów. Ostatecznie spółka rozwiązała ją w listopadzie 2024 r. z przyczyn leżących po stronie wykonawcy.(PAP)
