Zarząd spółki Polimex-Mostostal zdecydował o zmniejszeniu kosztów związanych z budową bloku energetycznego o mocy 1075 MW na parametry nadkrytyczne w Elektrowni Kozienice o 42,3 mln zł, co przełoży się na poprawę wyniku netto spółki za 2017 rok w tej samej wysokości - poinformowała spółka w komunikacie.
W komunikacie podano, że decyzja zarządu jest efektem działań, w ramach których dokonano częściowego ograniczenia zdiagnozowanych uprzednio ryzyk technicznych, optymalizacji procesów zakupowych oraz usprawnienia procesów weryfikacyjno-rozliczeniowych z podwykonawcami i dostawcami.

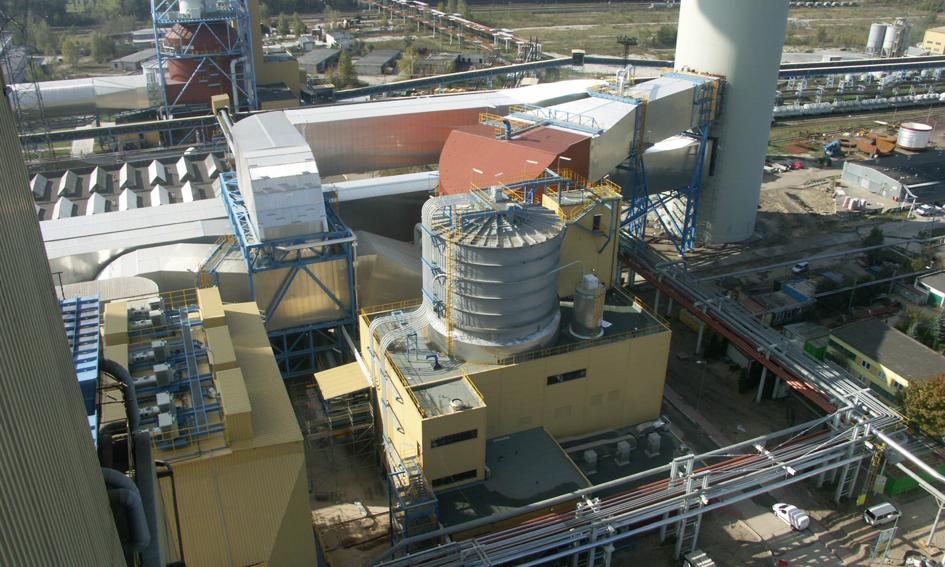

Enea oddała do użytku blok energetyczny B11 na parametry nadkrytyczne o mocy 1075 MW w Elektrowni Kozienice w grudniu 2017 r.
W czerwcu 2016 roku Polimex-Mostostal zidentyfikował szereg ryzyk technicznych związanych z budową bloku w Kozienicach. Spółka szacowała wówczas, że wzrost całkowitych kosztów związanych z tymi ryzykami wynosi około 130 mln zł.
